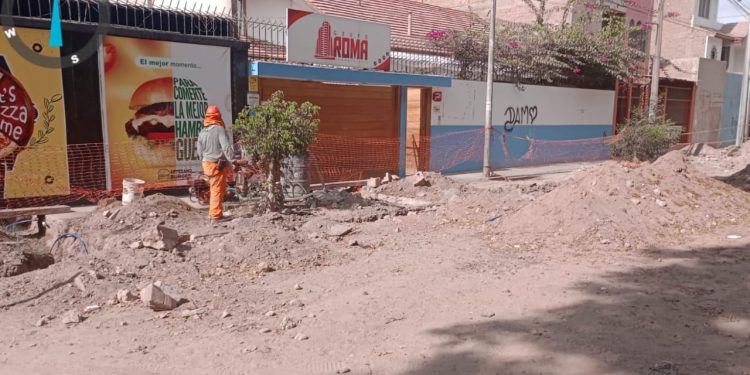

Ica.- La Contraloría General de la República advirtió a la Municipalidad Provincial de Ica que el contratista a cargo de ejecutar la obra de mejoramiento de agua potable y alcantarillado en las urbanizaciones San José y Campo Alegre no ha culminado los trabajos que comprende el proyecto, pese a que el plazo de ejecución ya finalizó, en desmedro de los 2325 residentes y transeúntes de dichas zonas urbanas de Ica.
En el Informe de Visita de Control n.° 001-2025-OCI/0406-SVC se señala que la inversión total de esta obra es de S/ 2 332 292 y el plazo de ejecución terminó el 31 de diciembre del 2024. Sin embargo, el contratista no culminó el total de las partidas del proyecto, y si bien el 7 de enero del 2025 se le aprobó un adicional para conexiones domiciliarias de agua, se constató que venía realizando trabajos que no corresponden a dicho adicional, como la demolición de veredas y vaciado de dados para válvulas y grifos.
Se alertó además que el contratista valorizó el total de trabajos de eliminación de material procedente de excavaciones y demoliciones para la construcción de la red de alcantarillado; pero, se verificó la existencia de este tipo de material excedente en las calles Las Palmeras, Los Naranjos, Los Olivos, Los Laureles y Los Ciruelos.
Por último, en la urbanización Campo Alegre y en dos calles de la urbanización San José se instalaron las conexiones domiciliarias (cajas de desagüe) fuera de la vereda por falta de reubicación de las redes eléctricas subterráneas, y se colocó tubería de la red de matriz de agua potable sin respetar que debería estar en línea recta, de acuerdo con el expediente técnico.
