La Contraloría General advirtió que la obra de mejoramiento y ampliación del sistema de alcantarillado y Planta de Tratamiento de Aguas Residuales (PTAR) en el distrito de Independencia, valorizada en S/ 7 813 887, se encuentra suspendida nuevamente debido a que la Municipalidad Provincial de Pisco no se pronunció oportunamente sobre las incompatibilidades del expediente técnico del proyecto.
Dicha situación ha generado retrasos en esta obra que tiene por finalidad beneficiar con un óptimo servicio de alcantarillado sanitario a residentes de 2 053 viviendas.
De acuerdo al Informe de Control Concurrente N° 040-2024-OCI/0409-SCC, la obra inició el 1 de diciembre del 2023, pero seis días después se suspendió por falta de disponibilidad de terreno para la red de alcantarillado. Los trabajos se reiniciaron el 10 de junio del 2024 y volvieron a suspenderse parcialmente el 2 de agosto y, de manera total, el 8 de mismo mes, debido a que el contratista no pudo ejecutar la partida de “trazo y replanteo iniciales del proyecto” correspondiente a la PTAR.
Ello como consecuencia de que tanto la entidad como la supervisión no se pronunciaron oportunamente sobre la ubicación de dos de las cuatro lagunas de oxidación proyectadas (para el tratamiento de las aguas servidas) en el expediente técnico en un área donde actualmente existen dos lagunas antiguas que están colapsadas; aparte de la no contemplación de presupuesto para trabajos de eliminación de aguas servidas, retiro y disposición final de lodo y geomembrana.
Vale indicar que la entidad, a través de la inspectora del proyecto, el 16 de febrero del 2024 ratificó la necesidad de una prestación adicional para ejecutar el componente N° 1 de la obra (red de alcantarillado); pero no se pronunció sobre el requerimiento de trabajos adicionales para la PTAR, lo que ha generado las nuevas paralizaciones de la obra.

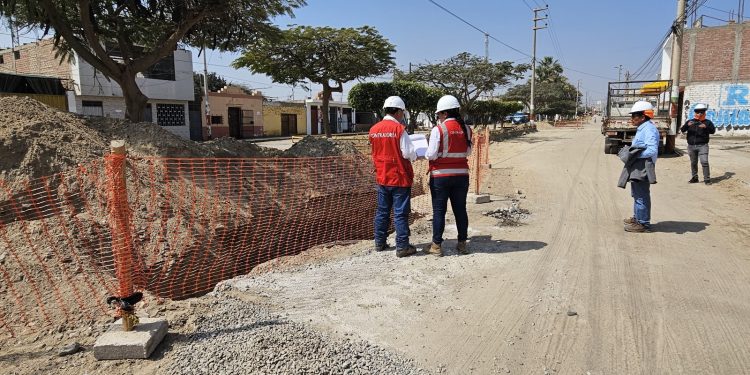

Como resultado de dos recientes visitas a la obra, se constató varios trabajos sin concluir y con riesgos de seguridad, tales como excavaciones para buzones y zanjas para tuberías expuestas y sin la protección adecuada, material excedente de las excavaciones dejado en áreas verdes y al costado de la avenida Federico Uranga, varios buzones y conexiones domiciliares parcialmente ejecutados, hundimiento de relleno de zanjas por el tránsito vehicular, entre otros.
El resultado de este informe de control concurrente fue comunicado al titular de la Municipalidad Provincial de Pisco para que adopte las medidas correctivas y preventivas que correspondan. Los ciudadanos pueden acceder a este informe y de otros servicios de control a través de nuestro Buscador de Informes de Control y portal www.gob.pe/contraloria.
